Příprava a realizace projektu

Úvod

Stav budov ředitelství Lesů České republiky, s.p. v ulici Přemyslova je neutěšený, objekty se za 10 let přípravy realizace NAC LČR či rekonstrukce stávajících objektů (připravováno v letech 2020-2021) dostávají do havarijním stavu – akutně bylo nutno řešit výměnu plynových kotlů, zatékání do střešních konstrukcí hlavního objektu A a objektu Silvia, rekonstrukci výtahu. Na objektech je patrná degradace obvodového pláště, uvnitř objektu opadávají omítky, aktuálně jsou řešena netěsná okna. V okolí objektu není dostatek parkovacích kapacit atd.

V letech 2016-2017 proběhla mezinárodní architektonická soutěž na návrh nového administrativního centra LČR v Hradci Králové. Do soutěže bylo podáno 42 návrhů, mezinárodní odborná porota vybrala jako vítězný návrh LESY V LESE od Sdružení SDRUŽENÍ CHYBIK + KRISTOF ASSOCIATED ARCHITECTS s. r. o. + K4 ARCHITECTS & ENGINEERS + Ing. Ivo Stolek.

Příprava projektu

Obnovení přípravy projektu Nového administrativního centra LČR v Hradci Králové bylo zahájeno na základě souhlasu ministra Ing. Zdeňka Nekuly ze dne 22.7.2022 (Dopis č.j. MZE-40994/2022-16221). Nynější příprava projektu navazuje na vítězný návrh Sdružení SDRUŽENÍ CHYBIK + KRISTOF ASSOCIATED ARCHITECTS s. r. o. + K4 ARCHITECTS & ENGINEERS + Ing. Ivo Stolek, který je však kompletně přepracován tak, aby se jednalo o vzorovou dřevostavbu, která bude kombinovat více konstrukčních systémů (rámová konstrukce, CLT panely a 2by4). Kombinace těchto konstrukčních systémů byla zvolena na základě zpracované Studie konstrukčních řešení – jedná se o nejefektivnější kombinaci konstrukčních systémů, která zajistí požadovanou rychlost výstavby (prefabrikace), subtilnost a efektivnost nosné konstrukce.

Základní informace o navrhovaném objektu:
OBESTAVĚNÝ PROSTOR 78.243 m3
ZASTAVĚNÁ PLOCHA 8.848 m2
HPP 15.896 m2
POČET PRACOVNÍCH MÍST 295
POČET PARKOVACÍCH MÍST NA POVRCHU 185
POČET PARKOVACÍCH MÍST V SUTERÉNU 109
Předpokládané objemy dřevěných konstrukcí jsou:
CLT PANELY 1.430 m3
LEPENÉ LAMELOVÉ DŘEVO 230 m3
KVH NOSNÉ PRVKY  320 m3
BIODESKY (OBKLADY A PODHLEDY) 200 m3
CELKEM 2.160 m3

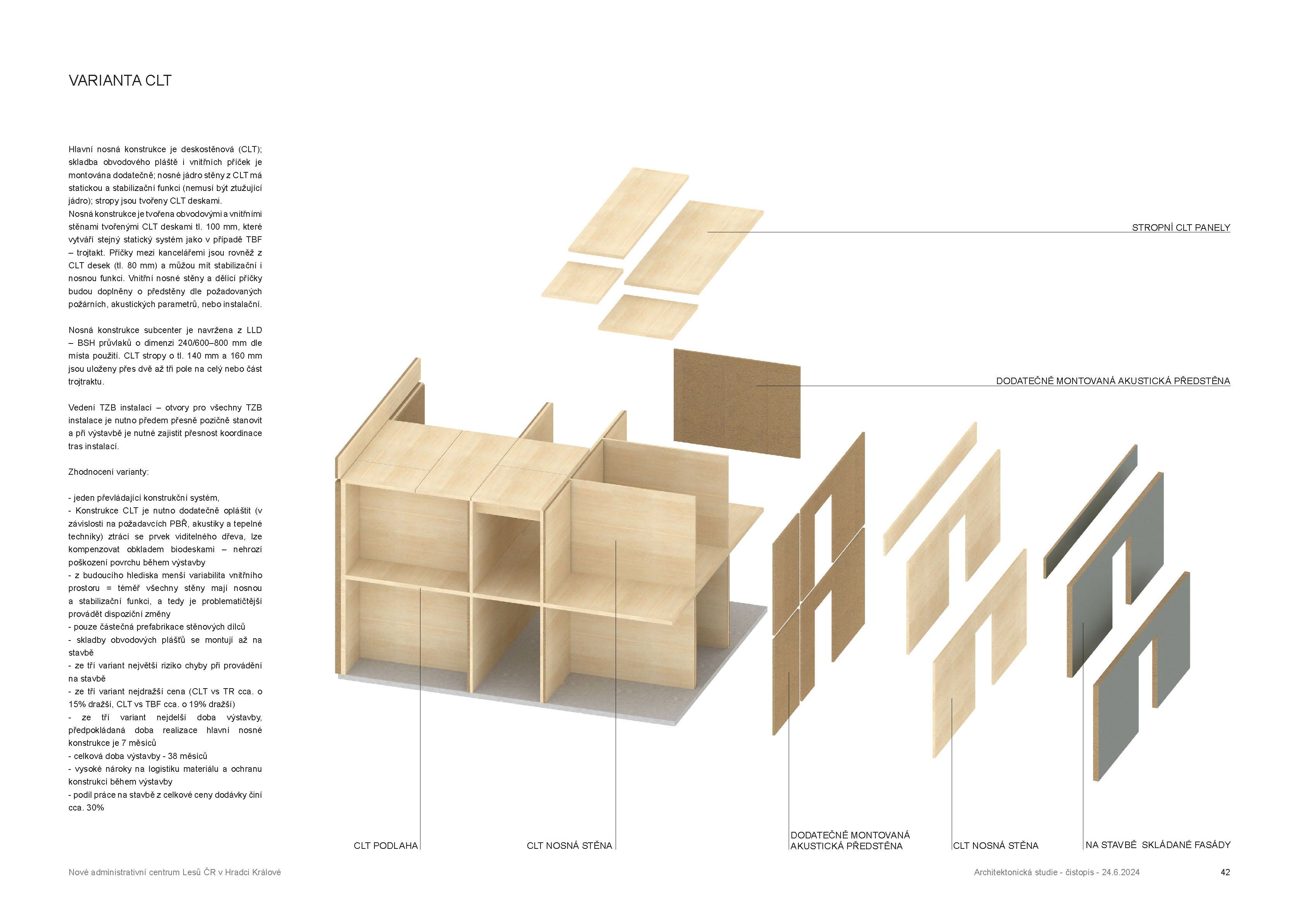

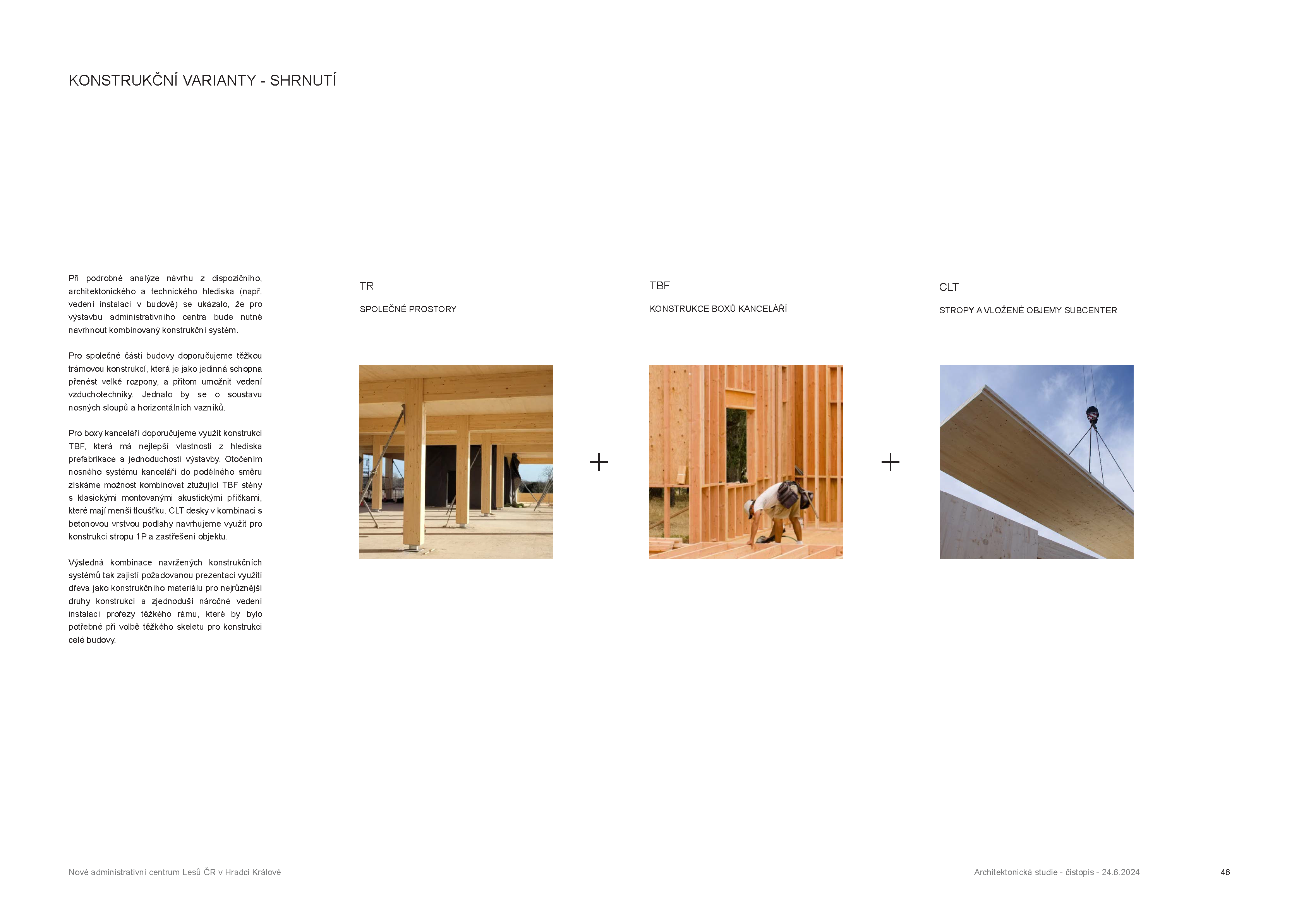

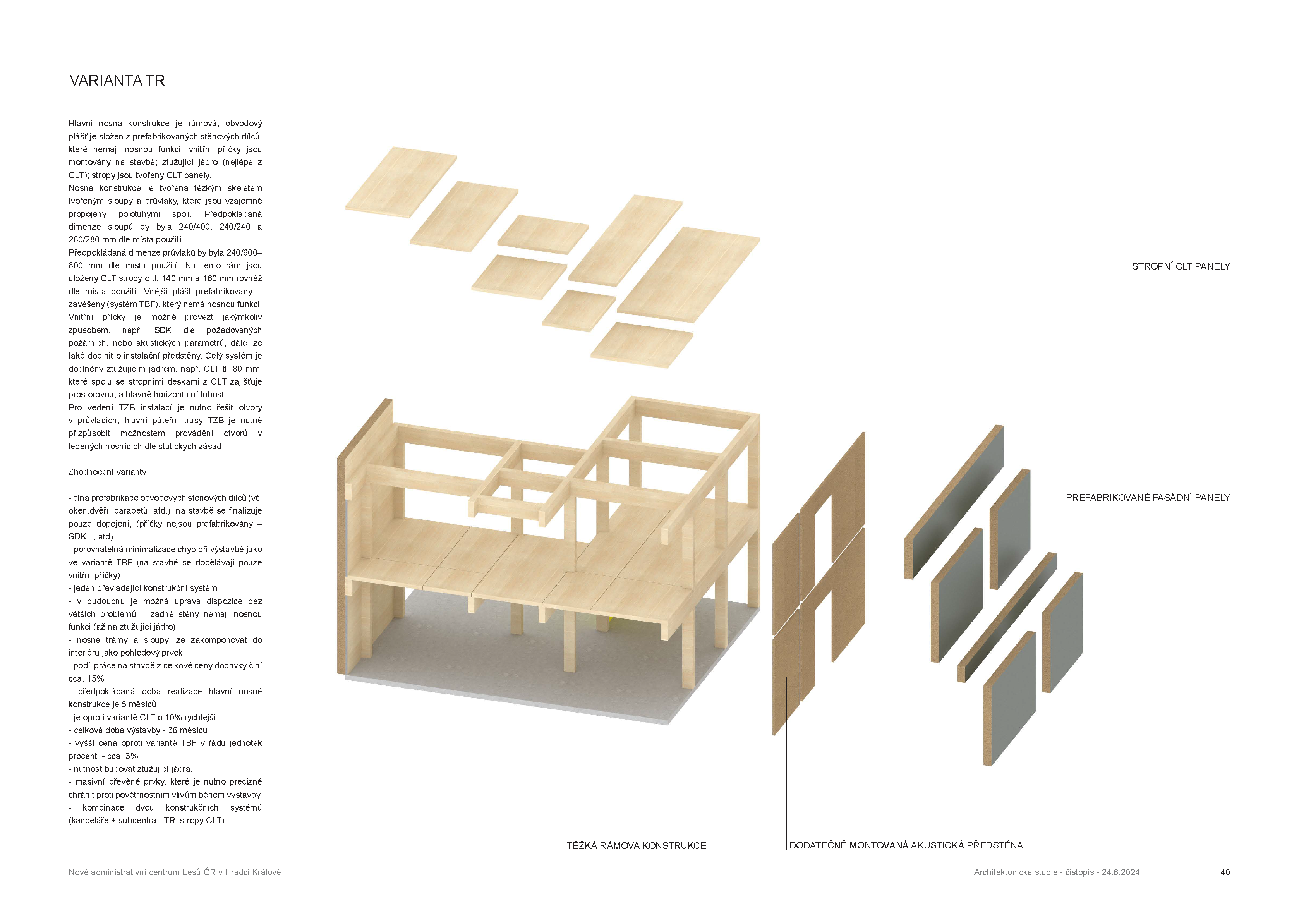

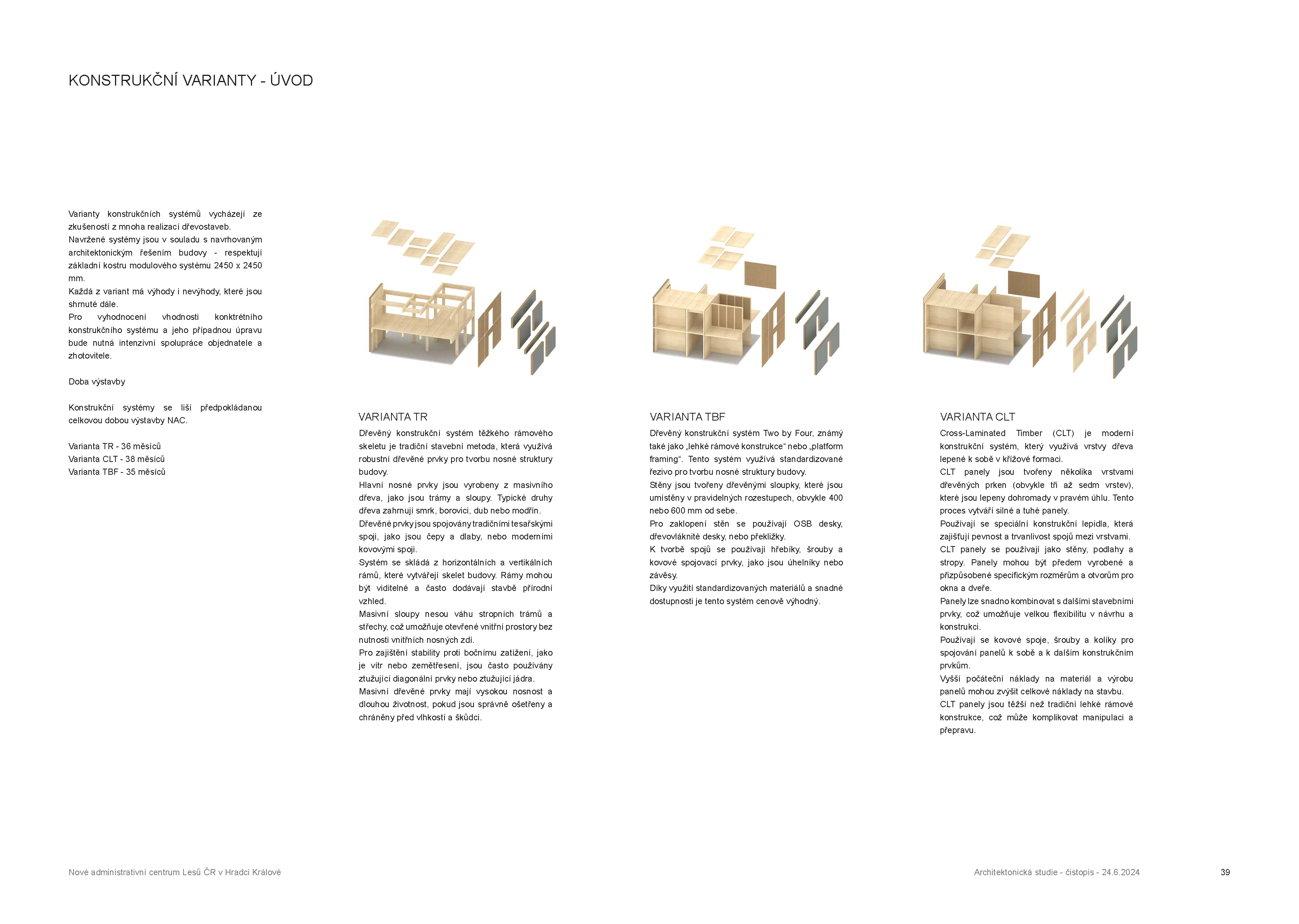

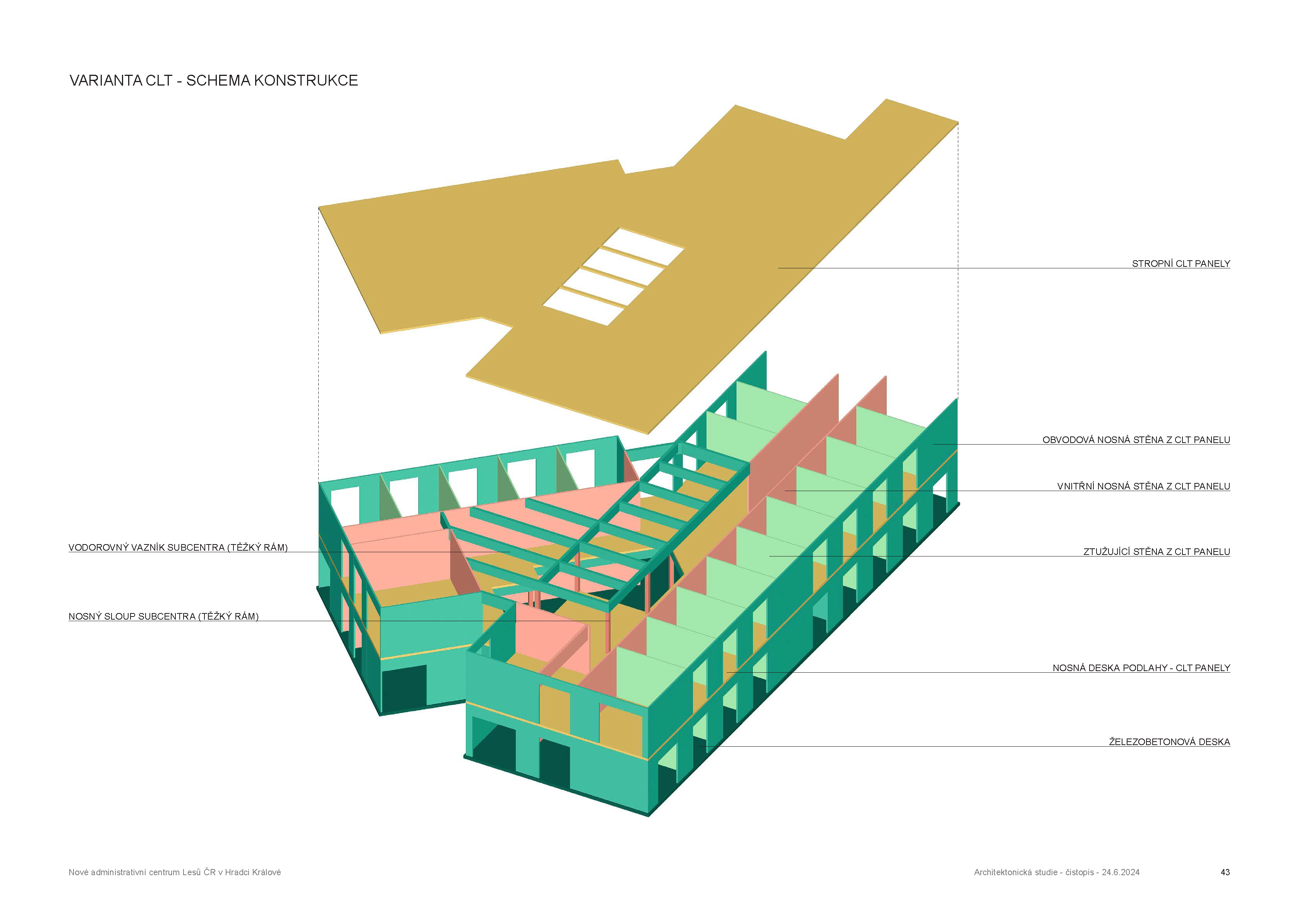

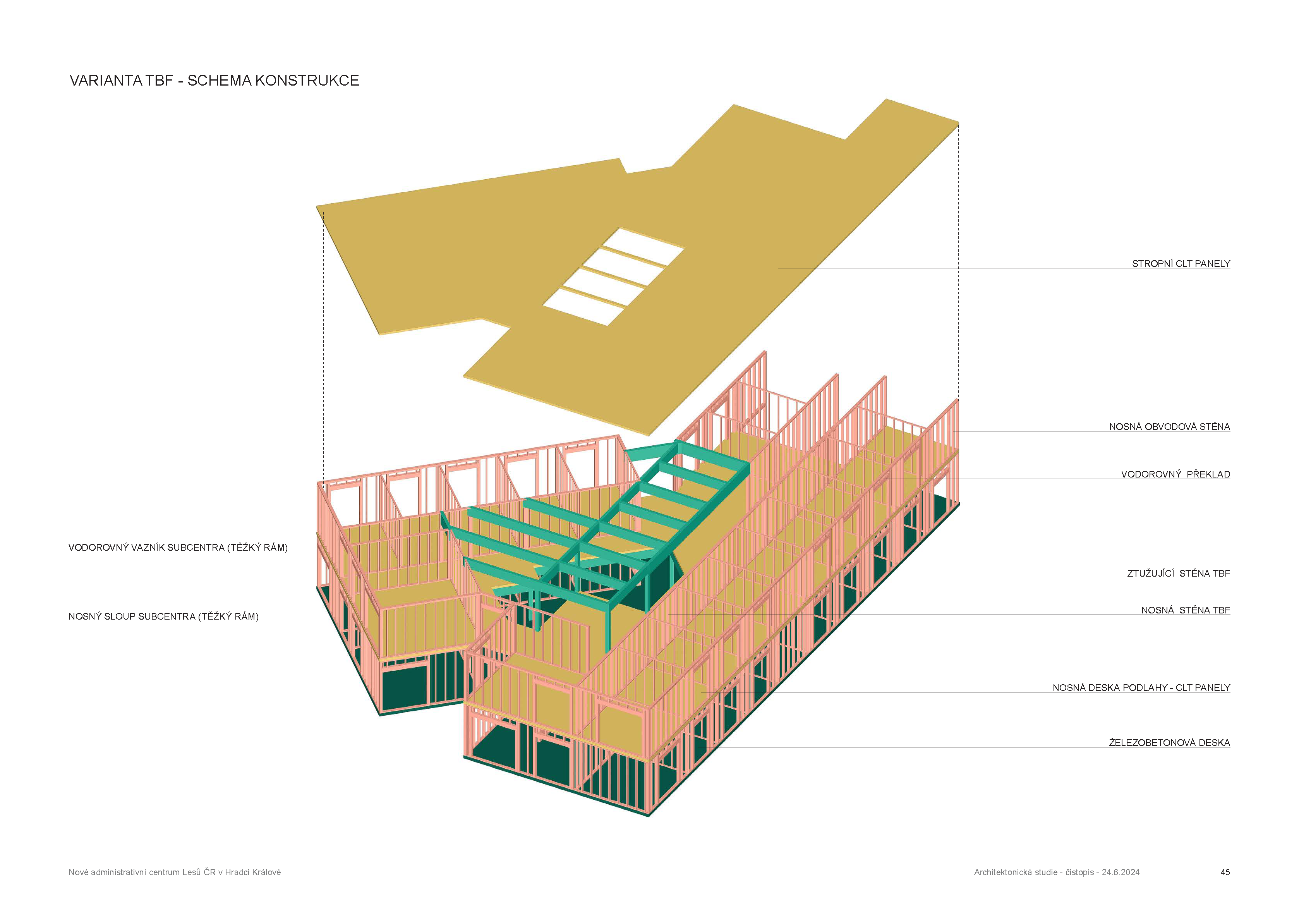

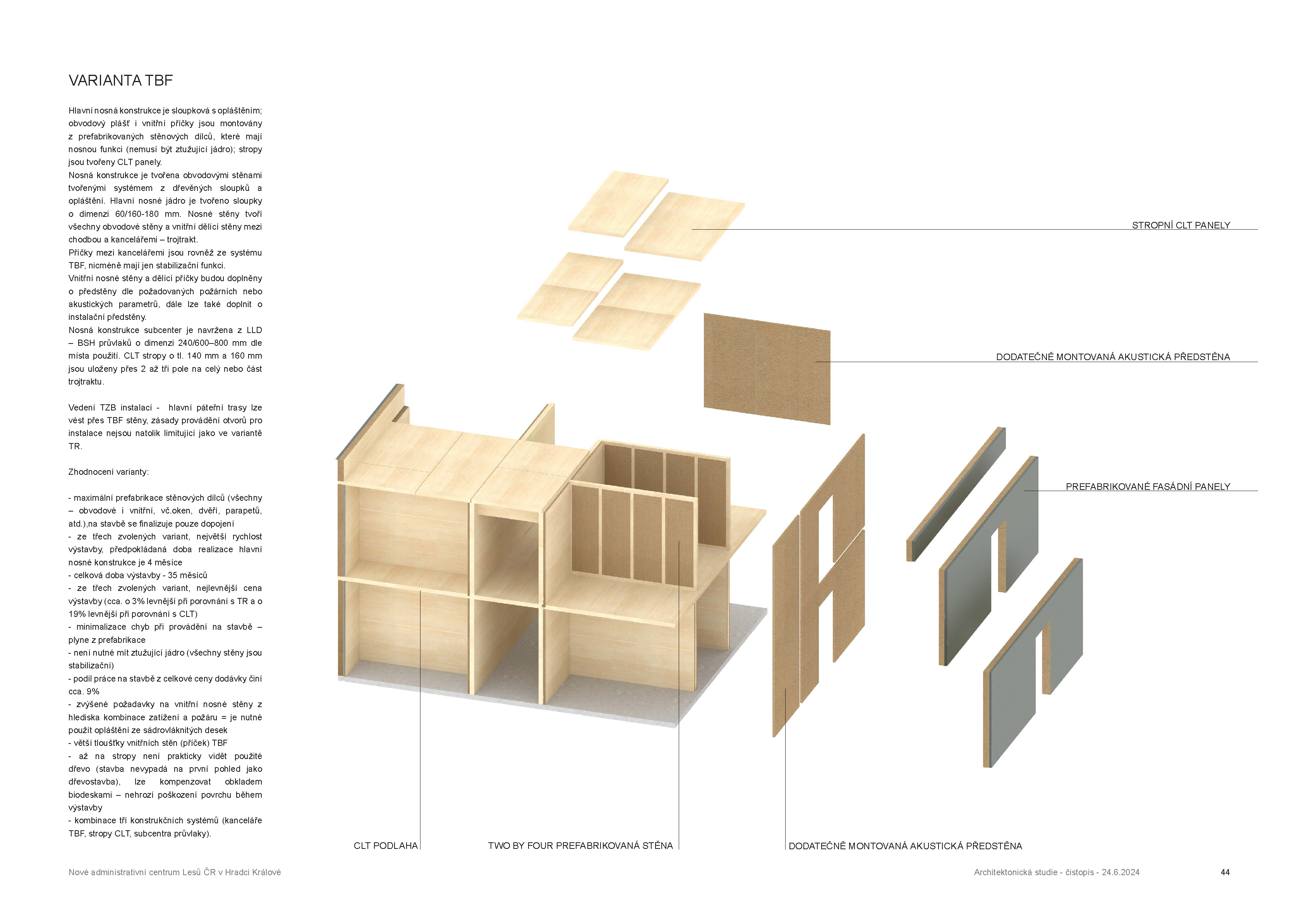

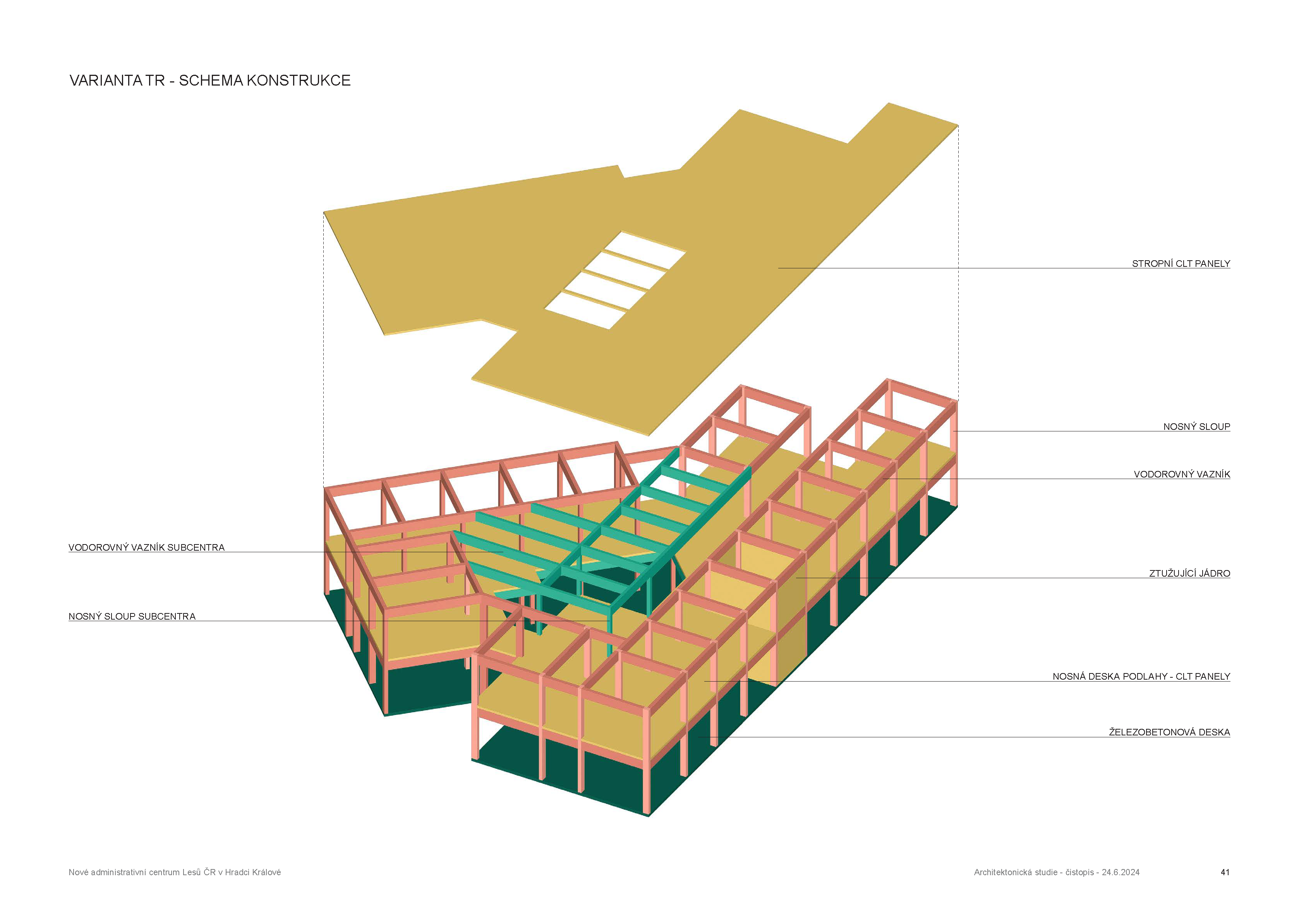

Konstrukční varianty

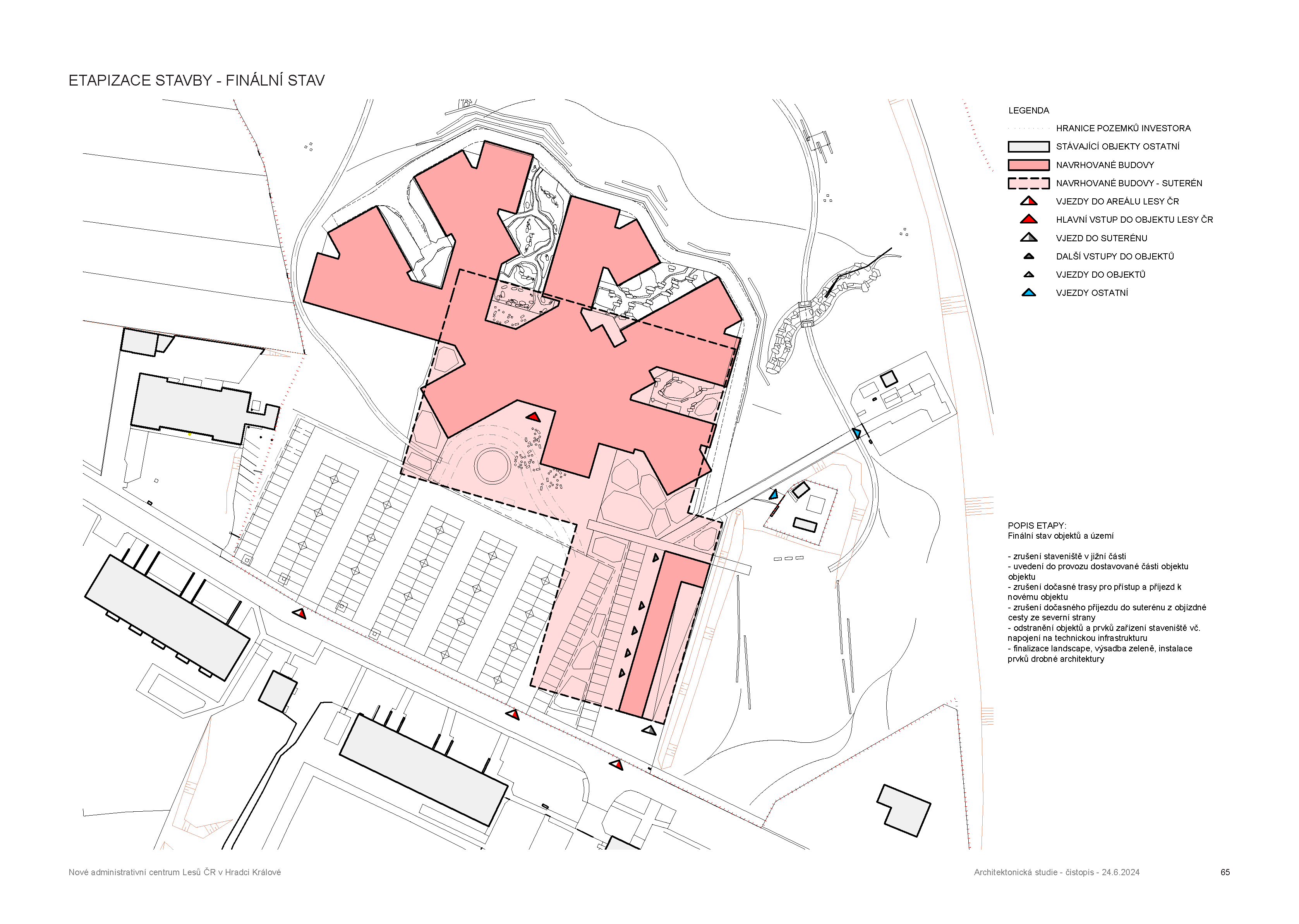

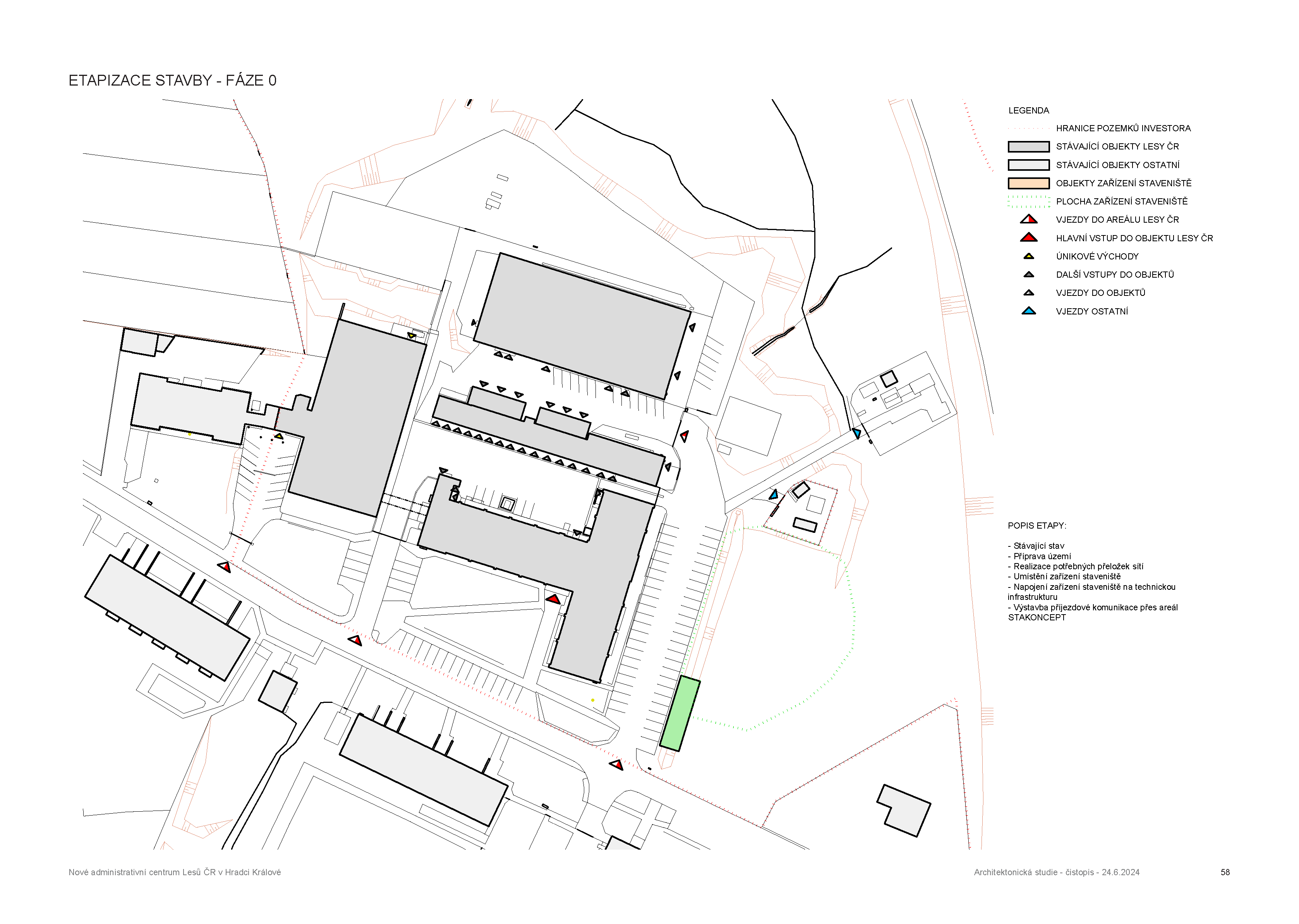

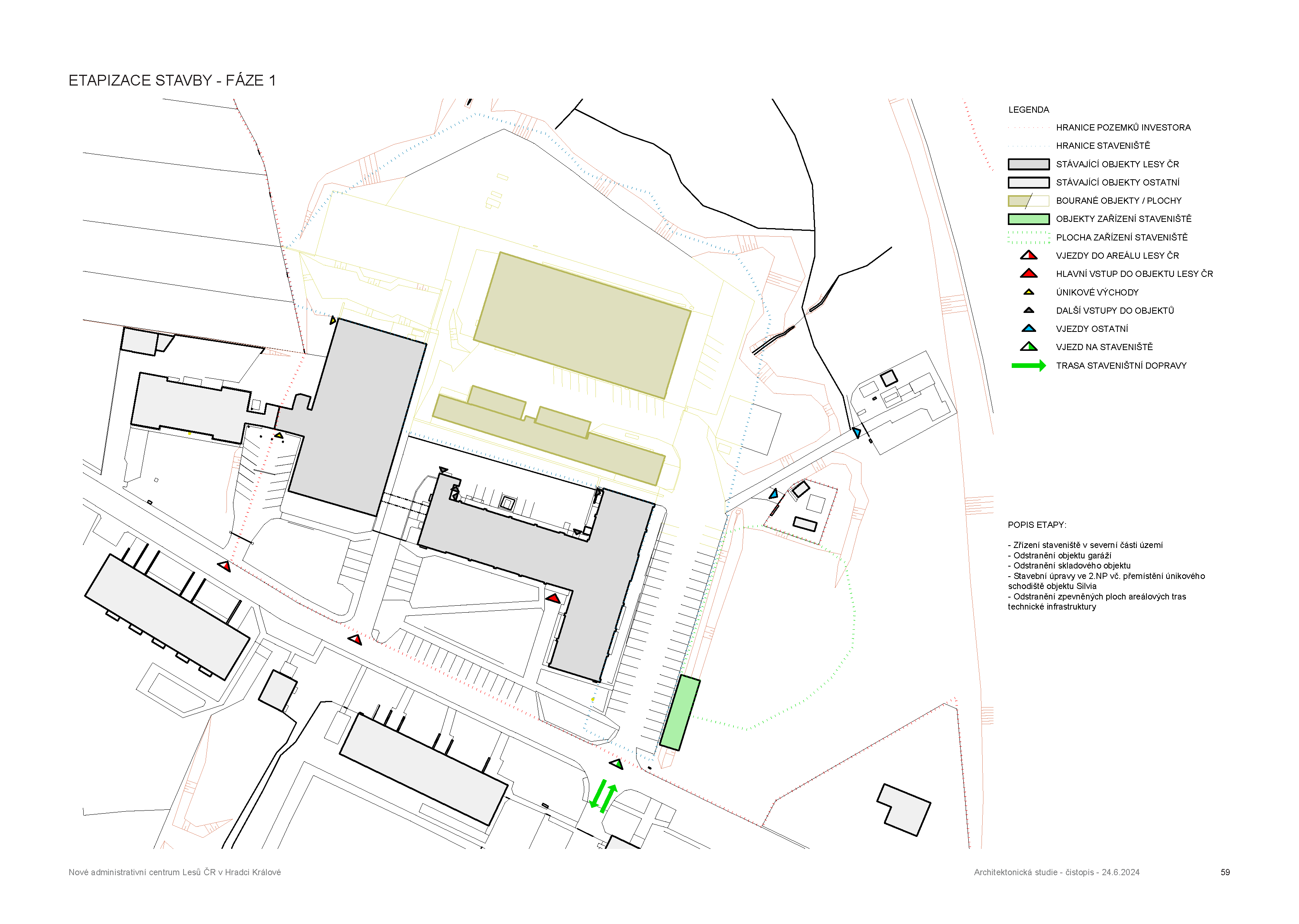

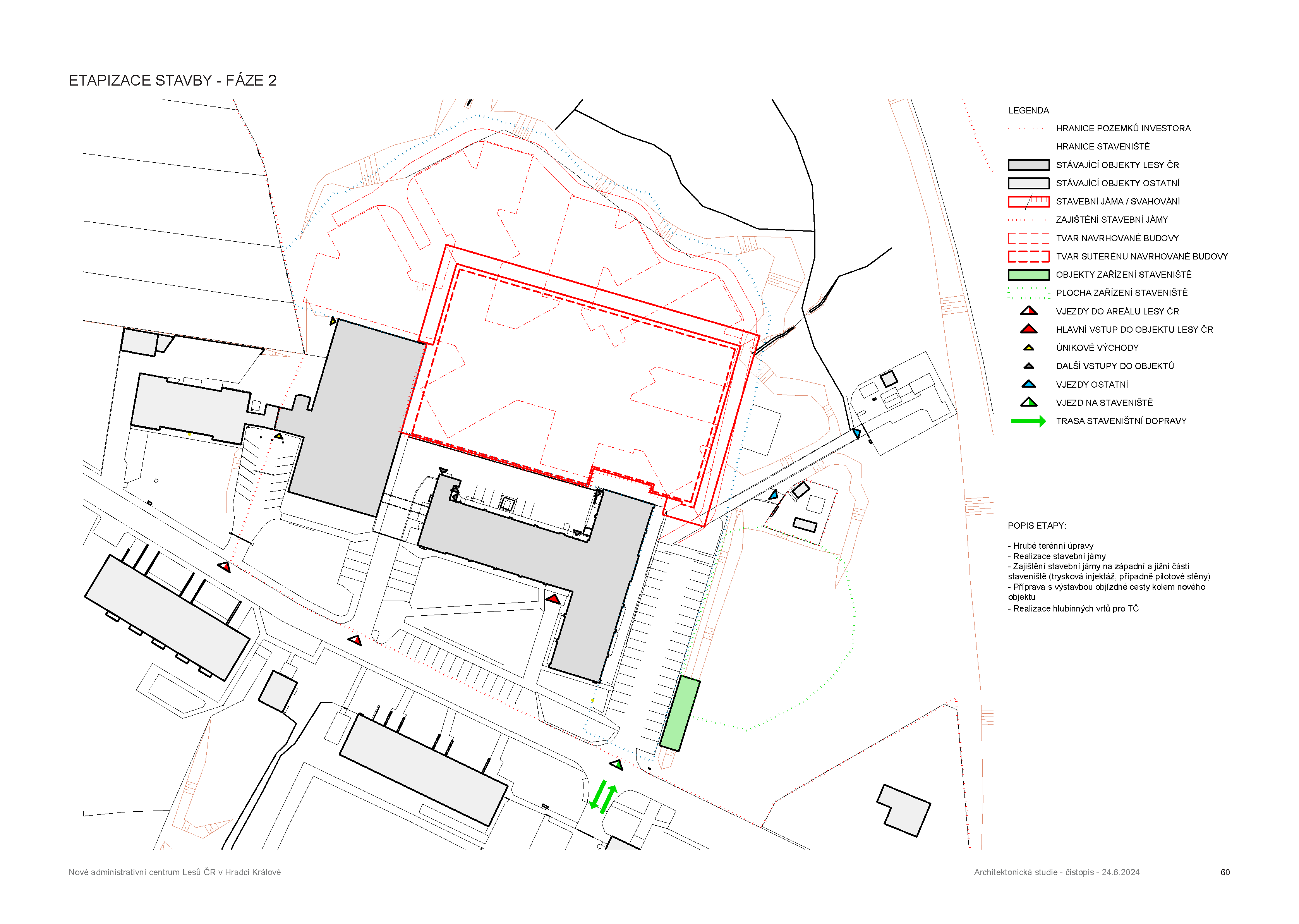

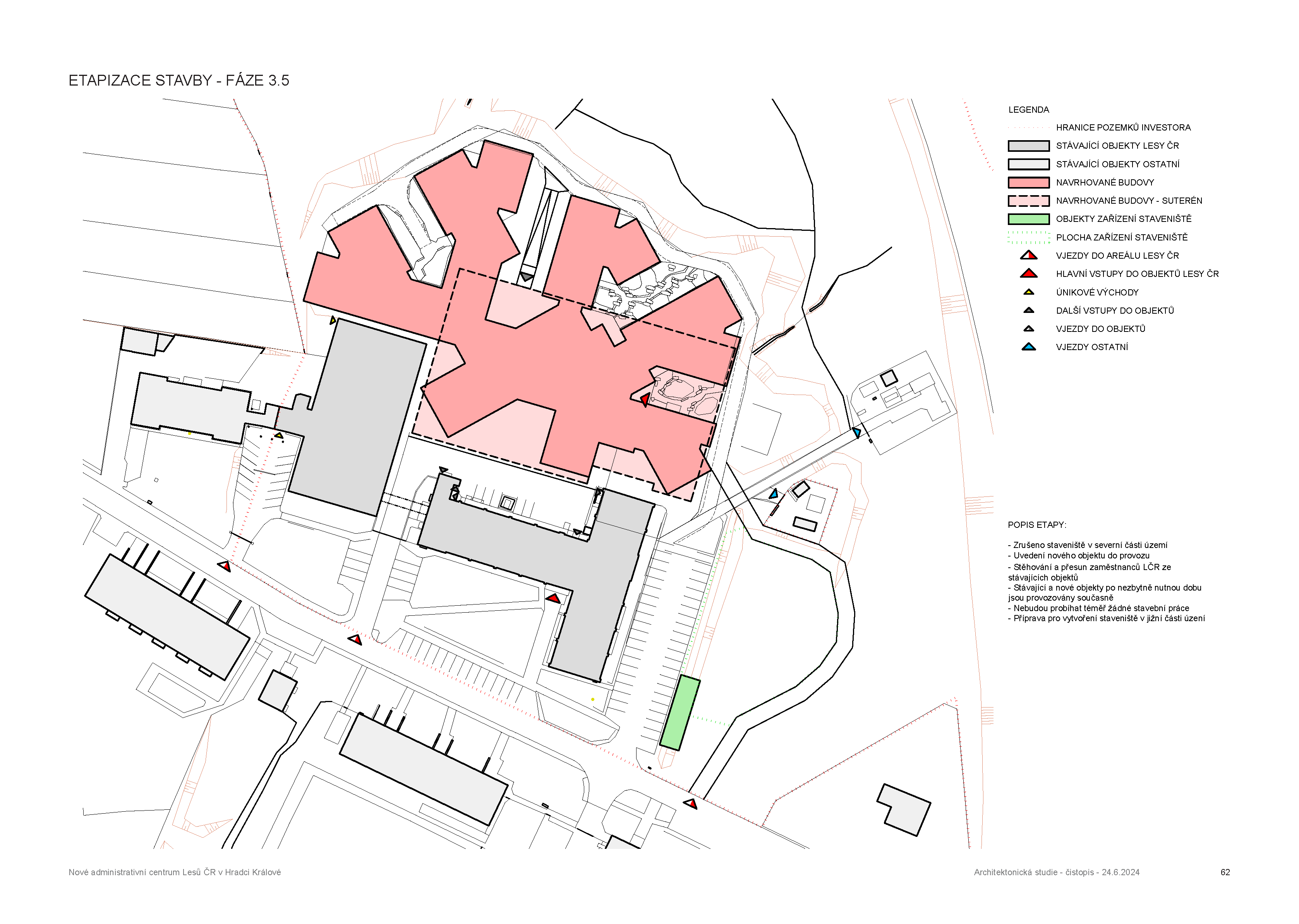

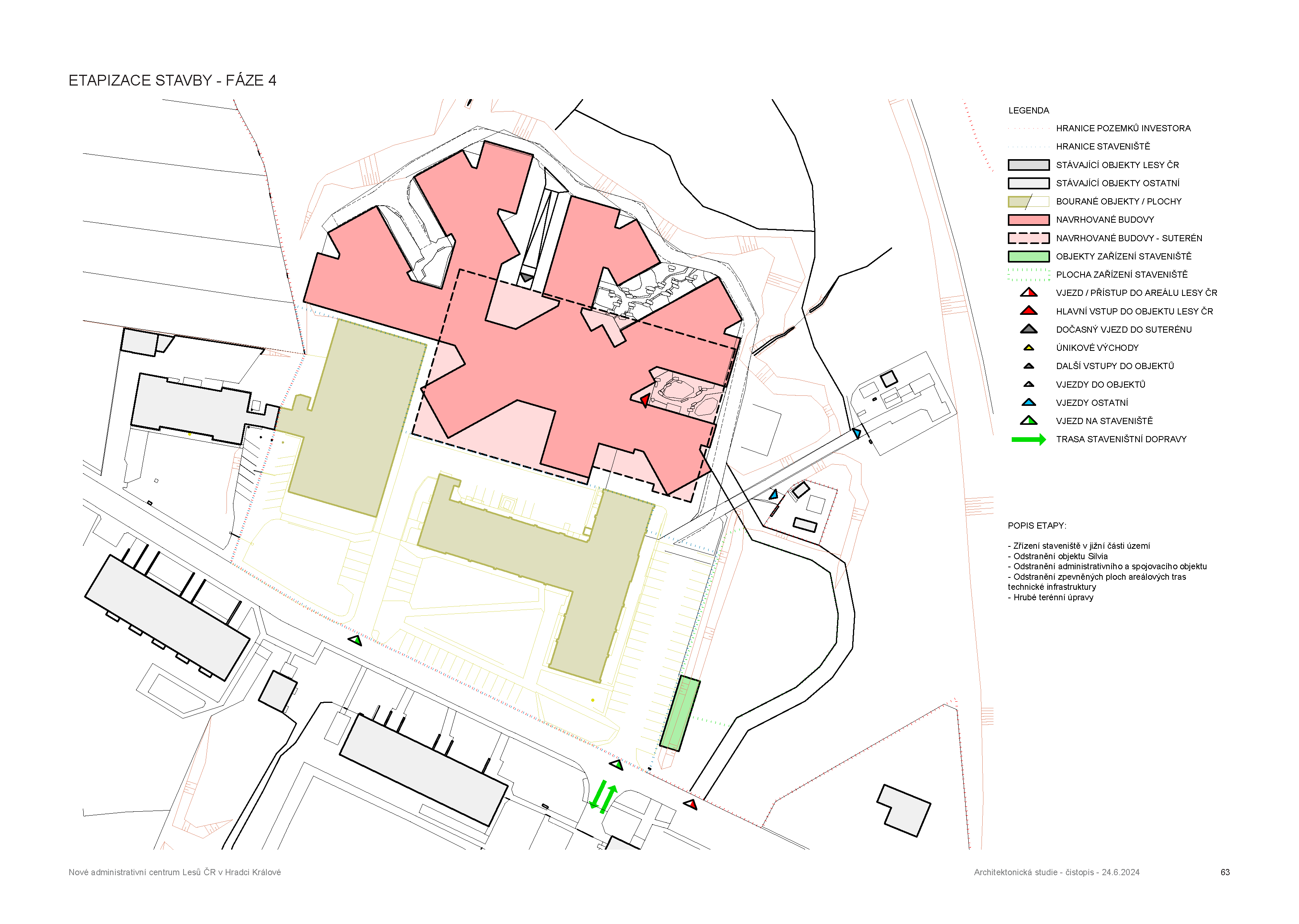

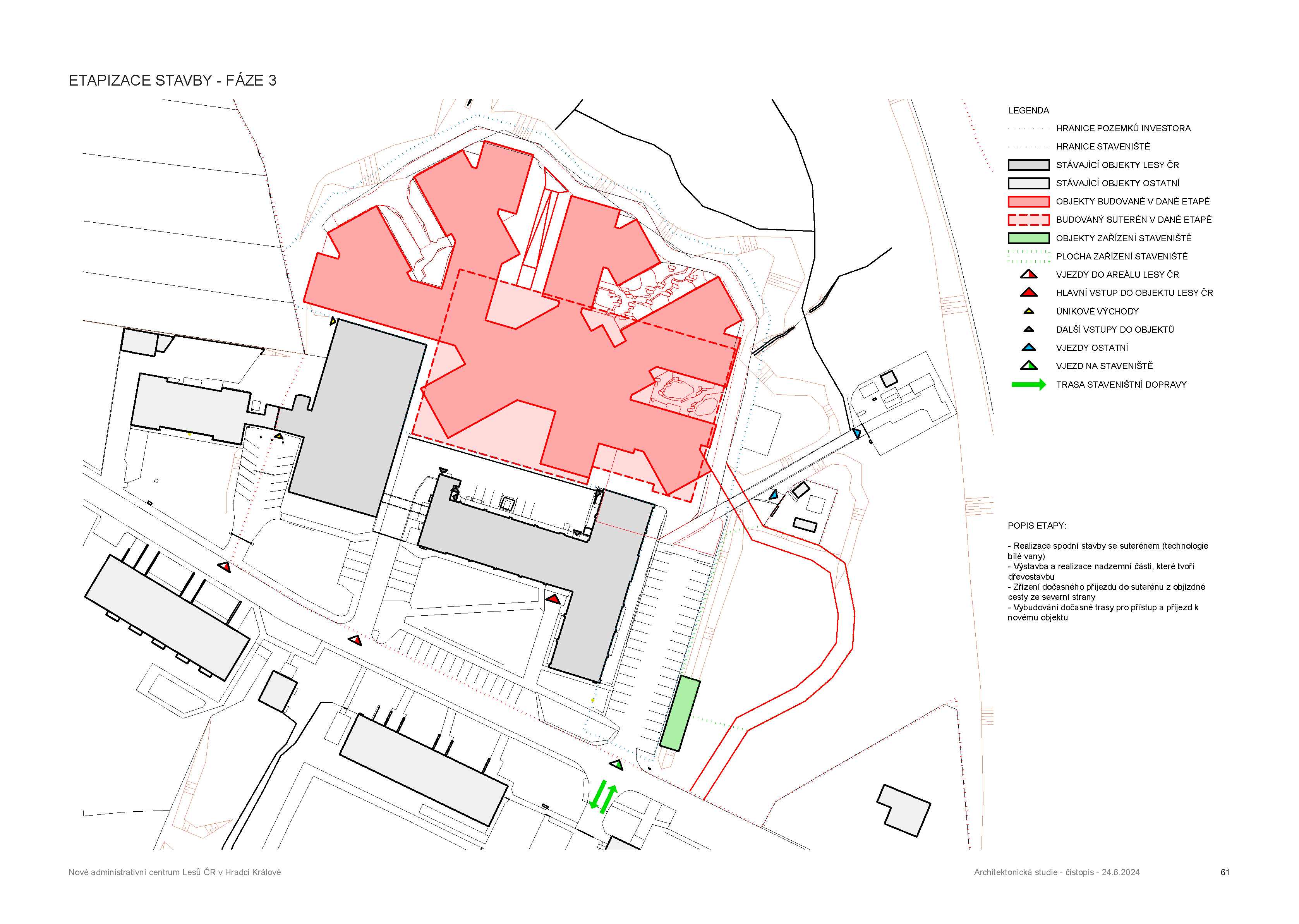

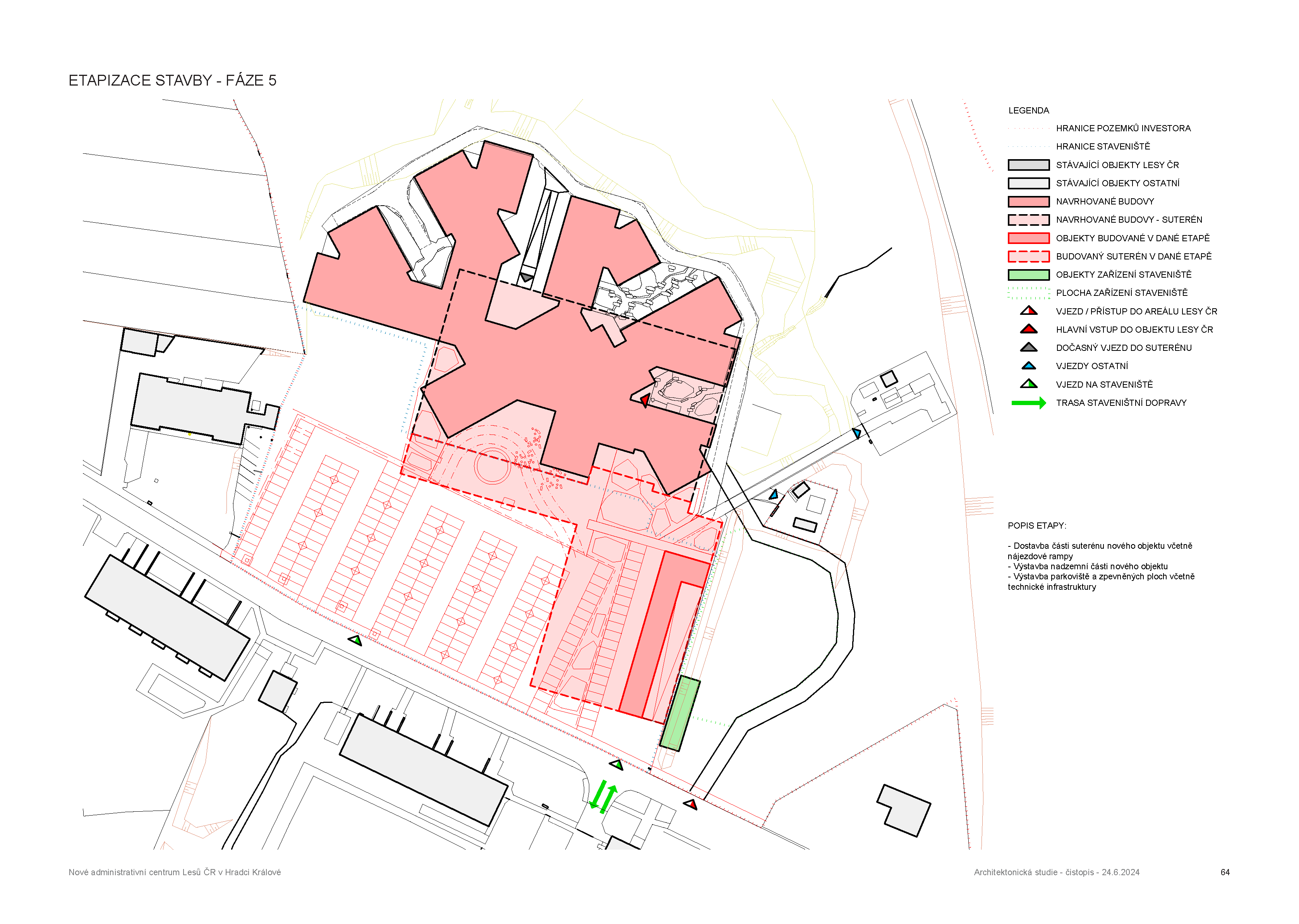

Etapizace

Harmonogram přípravy a realizace projektu

FÁZE PROJEKTU

TERMÍN

STAV

STUDIE KONTRUKČNÍCH ŘEŠENÍ

06/2024

SPLNĚNO

DOKUMENTACE PRO POVOLENÍ STAVY

03/2025

SPLNĚNO

STANOVISKA DOTČENÝCH ORGÁNŮ STÁTNÍ SPRÁVY

10/2025

PROBÍHÁ

POVOLENÍ STAVBY

02/2026

DOKUMENTACE PRO PROVEDENÍ STAVBY (soutěžní dokumentace)

05/2026

PROBÍHÁ

VÝBĚROVÉ ŘÍZENÍ NA DODAVATELE STAVBY

2026

ZAHÁJENÍ STAVBY

2027

PŘESTĚHOVÁNÍ SE DO NOVÉHO OBJEKTU (Fáze 4)

2030

CELKOVÉ DOKONČENÍ STAVBY vč. parteru

2032
